禾盛龍富21工程進度 (4FL工程)

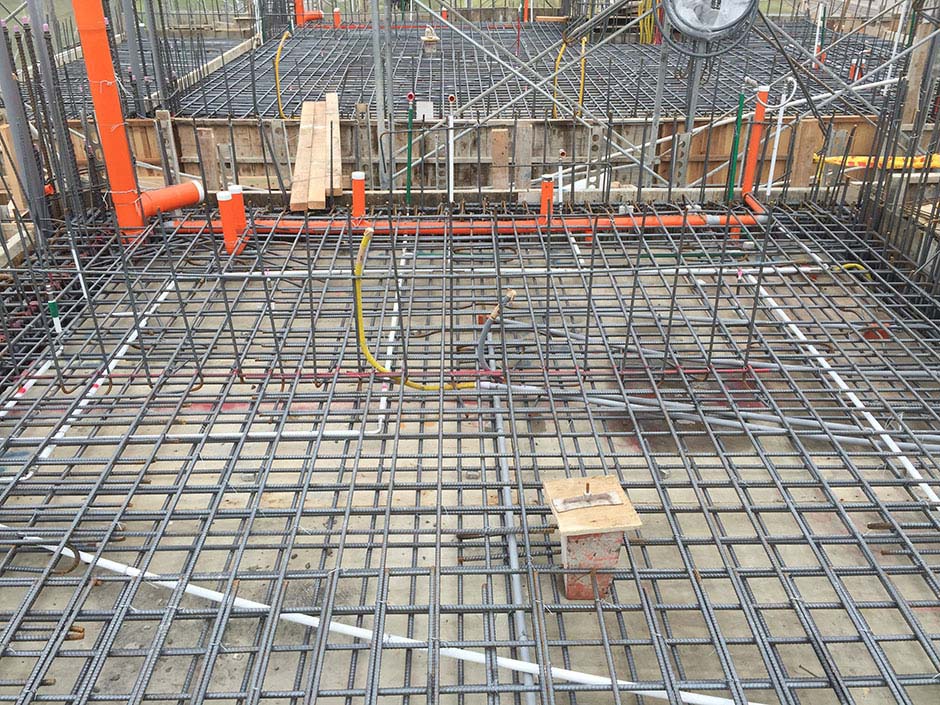

二單元七期透天4樓版面鋼筋技師勘驗
2015-12-21

二單元獨棟透天4樓版澆置氯離子檢測
2015-12-15

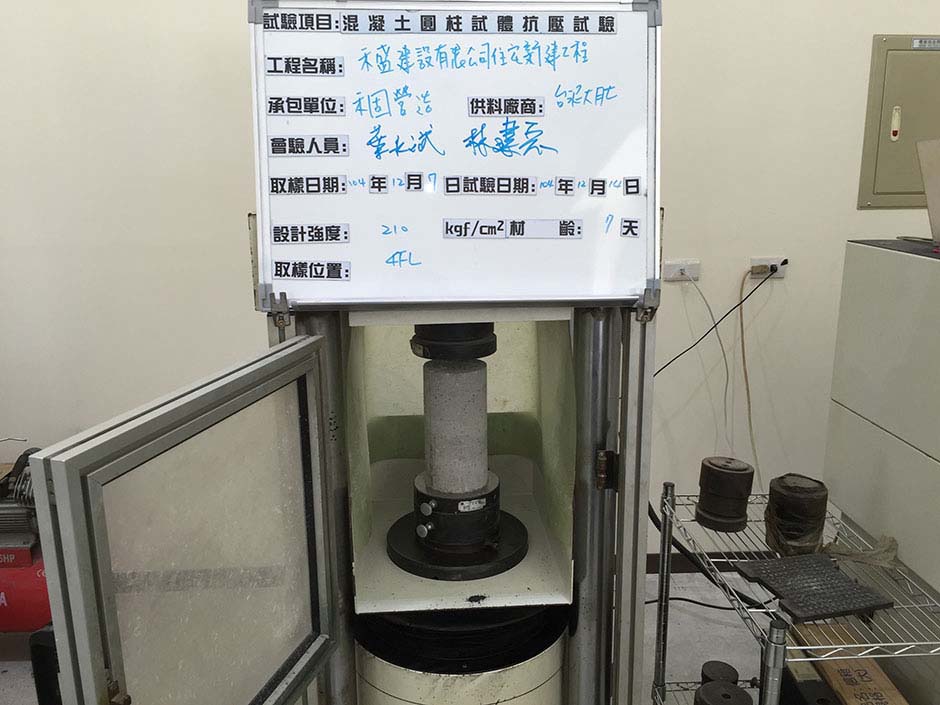

二單元透天別墅4樓版抗壓試體
2015-12-15

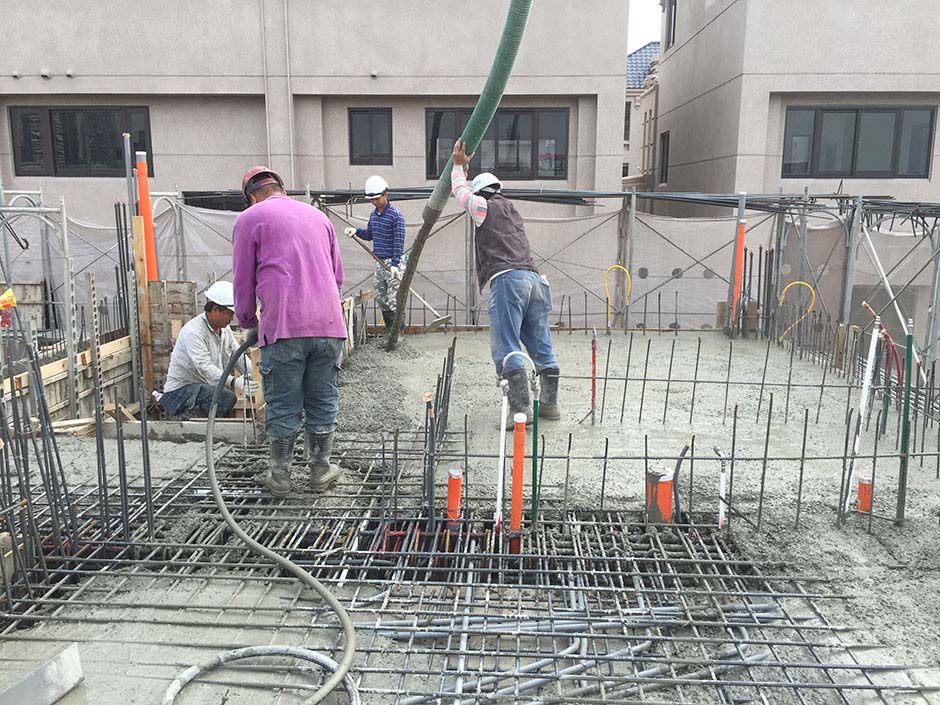

台中二單元透天厝4樓版面澆置RC
2015-12-15
台中二單元透天4樓7天抗壓試驗
2015-12-15

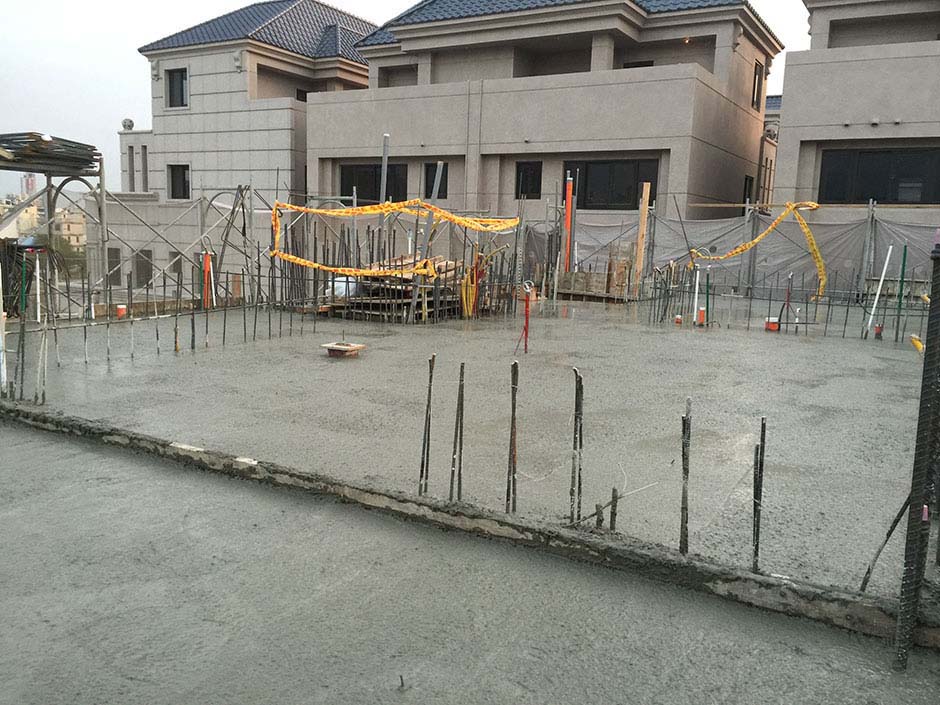

二單元透天新建案4樓版面澆置完成
2015-12-15

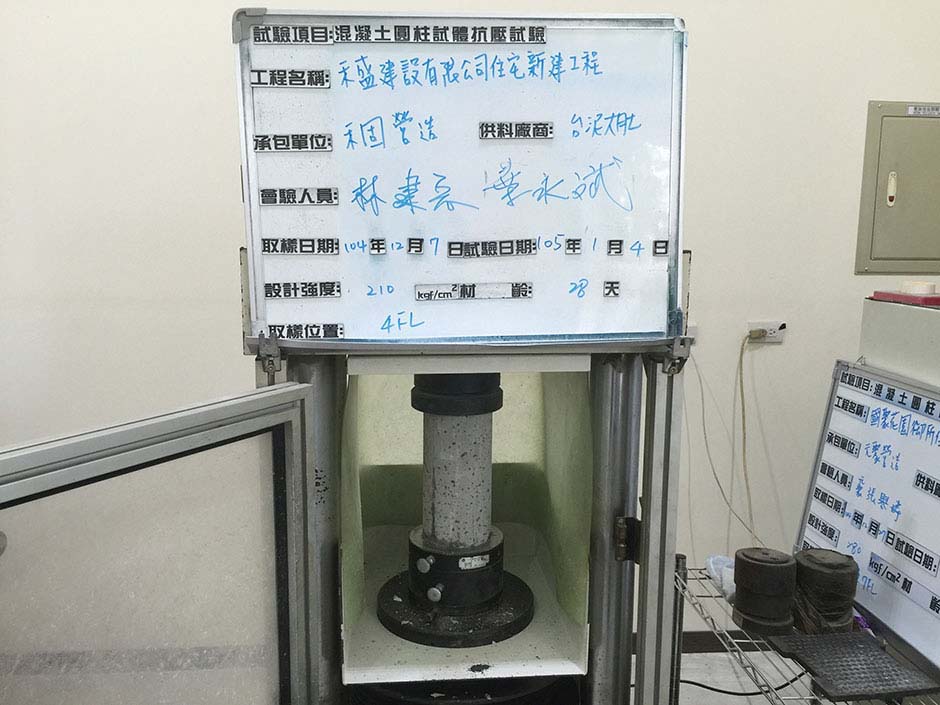

七期電梯透天4樓28天抗壓試驗
2015-12-15

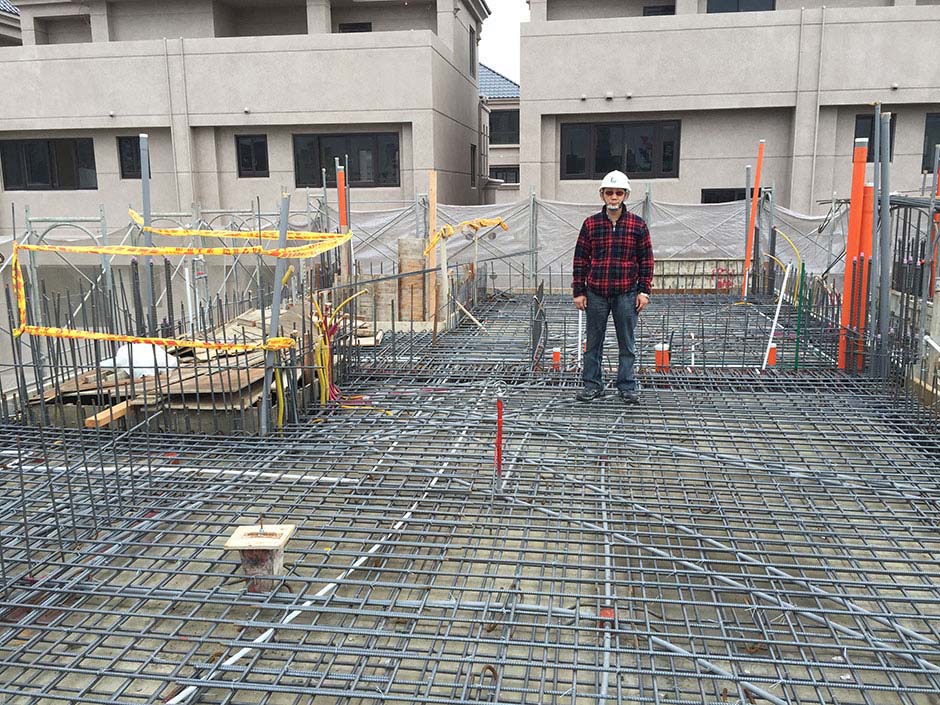

七期二單元透天4樓版面配管完成
2015-12-16

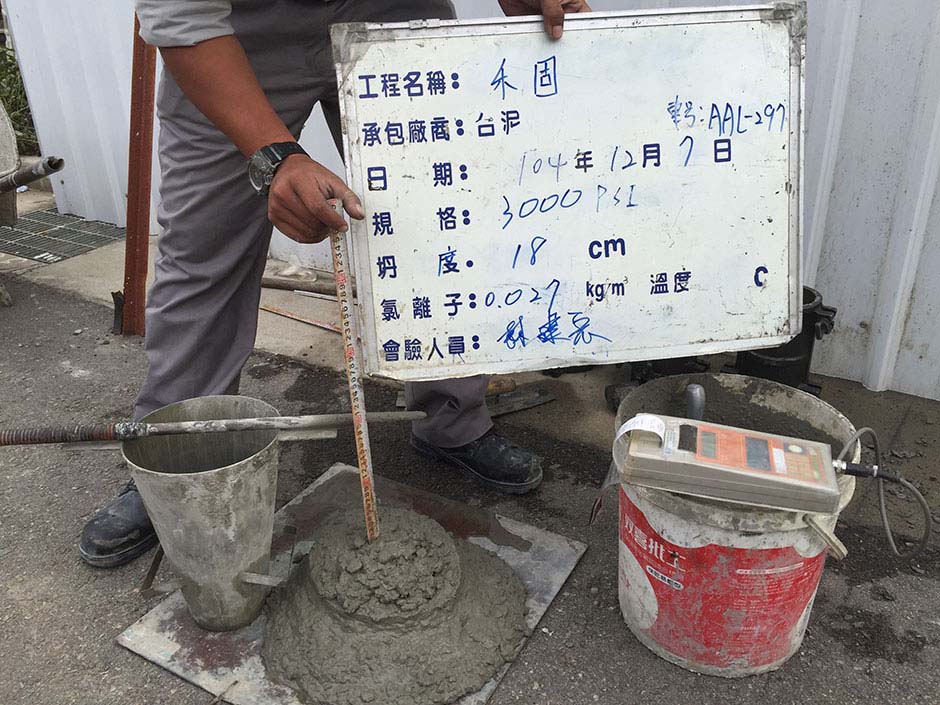

二單元獨棟4樓版澆置坍度試驗
2015-12-15
